Беда с сетями помешала надстроить Усачевские бани на Крюковом - «Свежие новости строительства»
Проблемы с электроэнергией существенно сдвинули срок реконструкции Усачевских бань в переулке Макаренко, 12. По этой же причине, возможно, тормозится и проект дома Шагина. Комплекс зданий Усачевских торговых бань Алексея Шагина, который также владел доходным домом на набережной реки Фонтанки, 145б

Проблемы с электроэнергией существенно сдвинули срок реконструкции Усачевских бань в переулке Макаренко, 12. По этой же причине, возможно, тормозится и проект дома Шагина.


Комплекс зданий Усачевских торговых бань Алексея Шагина, который также владел доходным домом на набережной реки Фонтанки, 145б (там ЗАО «Нежилой фонд консалт» хочет разместить там отель), был построен в 1882–1883 годах. Усачевскими бани назывались по прежнему наименованию переулка Макаренко — Усачев. Несмотря на очевидную архитектурную ценность, здание не признано объектом культурного наследия.

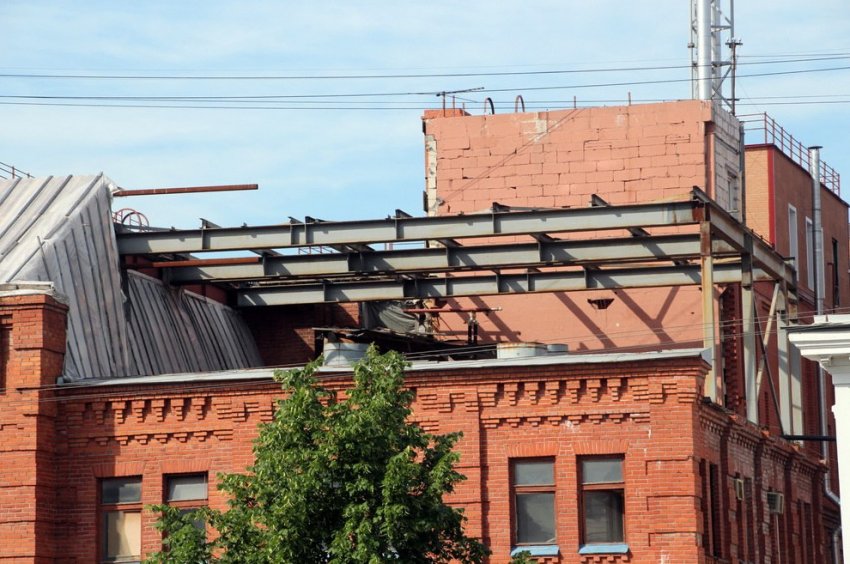

В октябре 2009 года по заказу ЗАО «Усачевские бани» (с минувшего августа вместо него действует одноименное ООО) началась реконструкция исторического здания. Она предполагает размещение здесь ресторана, для чего со стороны набережной Крюкова канала должен быть надстроен третий этаж. Его металлические конструкции готовы, однако в течение нескольких лет работы не ведутся.


Первоначально планировалось, что реконструкция завершится летом 2012 года. Начальник управления государственного строительного надзора службы строительного надзора Евгений Харченко сообщил «Карповке», что срок продлен до июля 2015-го.


Гендиректор «Усачевских бань» Елена Чистякова призналась в беседе с корреспондентом нашего издания, что проект пришлось заморозить. Компания, по словам топ-менеджера, не может закончить реконструкцию по причине того, что Ленэнерго не выделяет необходимую мощность, хотя бани заплатили за подключение 17 млн рублей.


Госпожа Чистякова заявила, что инвесторы приняли решение отказаться от дальнейшей реконструкции, поскольку без решения проблем с Ленэнерго объект не удастся сдать. Наша собеседница также отметила, что аналогичная причина мешает реализовать проект реконструкции дома Шагина под гостиницу, поскольку она тоже должна быть «запитана» от ленэнерговской подстанции.


В ОАО «Ленэнерго» «Карповке» подтвердили наличие проблемы. Там пояснили, что энергию планировалось давать от подстанции «Рижская», сданной в 2013 году (Рижский проспект, 41, корпус 2). Однако первоначальная задумка воспользоваться канализацией, принадлежащей ОАО «Санкт-Петербургские электрические сети», обернулась неудачей: «Сети» отказались предоставить канал канализации. В итоге энергетикам придется строить новую кабельную линию на километр длиннее.


«На сегодняшний день разработана новая схема присоединения заявителя... Выполняются проектно-изыскательские работы. Фактическое присоединение заявителя Ленэнерго планирует завершить в течение 2015 года», — сказали в ОАО.








{full-story limit="10000"}
Ctrl
Enter
Заметили ошЫбку?
Выделите текст и нажмите Ctrl+Enter
Мы в
Комментарии
Минимальная длина комментария - 50 знаков. комментарии модерируются
Комментариев еще нет. Вы можете стать первым!

Смотрите также
интересные публикации
