КРОК: новые технологии — новые роли - «Технологии строительства»
Вряд ли кто незнаком сейчас с аббревиатурой BIM (Building Information Modeling). С 2014 года Минстрой начал реализацию плана внедрения этой технологии, а с 2019 года использование инструментов BIM-проектирования должно стать обязательным требованием при получении государственного заказа. Об особенностях информационного моделирования в строительстве и нюансах его внедрения рассказал BIM-менеджер департамента интеллектуальных зданий компании КРОК Андрей Татаркин.
— Что представляет собой информационная модель здания?
— Это виртуальная модель, содержащая свод параметров всех ее элементов, будь то колонна, перекрытие или розетка. Доступ к модели осуществляется круглосуточно из любой точки планеты. Изменения, сделанные любым специалистом (передвинута стенка, по-другому оформлена колонна, смещен воздуховод и т.п.), сразу же видны всем остальным — весь процесс проектирования синхронизирован. BIM-методологию хорошо дополняют технологии виртуальной реальности, позволяя наглядно визуализировать будущие объекты для детального ознакомления с их внешним видом и отдельными составляющими, например, в ходе согласования или презентации инвесторам.
— Как влияет BIM на кадровый состав участников проектирования?
— Раньше всех специалистов сводили воедино ГИП и ГАП. Теперь организатором внедрения этой технологии на проекте является BIM-менеджер. Он определяет стратегию развития BIM-проектирования в организации, пишет регламенты и следит за их выполнением.
Еще одна новая профессия — BIM-координатор, своего рода надзорная инстанция. Он выявляет коллизии (места пересечений и накладок различных систем — вентиляции, инженерных коммуникаций, энергоснабжения и т.п.), и координирует их исправление.

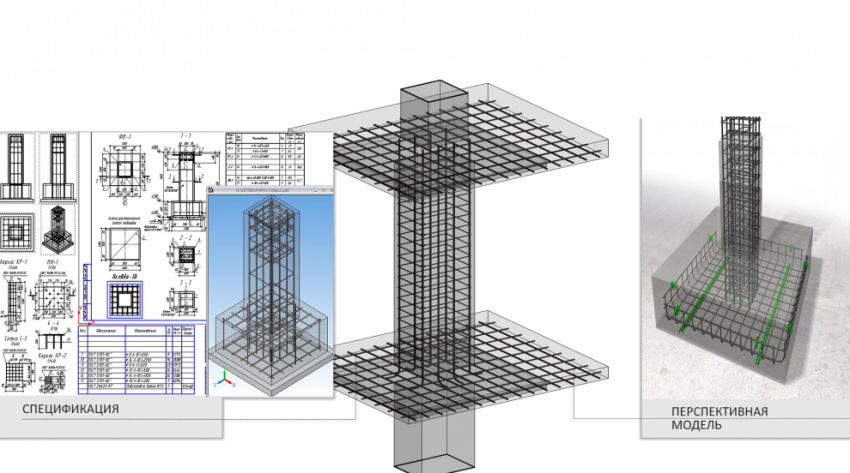

Третья профессия — BIM-мастер, который создает BIM-модель по разделам проекта (архитектурные решения, конструктивная часть, инженерные системы). Также он должен уметь создавать новые библиотечные элементы. В них отображены все параметры — от размеров и материалов до стоимости и характера монтажных работ. Имеется типовая библиотека элементов, также есть специализированная под конкретный проект, её созданием занимается как раз BIM-мастер.
— Вы сказали, что BIM-менеджер пишет регламенты. А разве BIM-технологии централизованно не охвачены нормативно-техническим регулированием?
—В Российской федерации нет соответствующей нормативной базы (российские специалисты пользуются британскими и американскими наработками), поэтому экспертные органы не могут обязать всех работать в BIM. Поэтому в каждой организации, работающей в среде информационного моделирования здания, имеется собственный BIM-стандарт, который регламентирует специфику разработки, рабочие процессы и требования к составу и структуре информационной модели.
— Насколько готово российское проектно-строительное сообщество принять BIM-технологии и использовать их в своей работе?
— Заинтересованы все, но всегда найдется тот, кто против. Кто-то инертен, кто-то ленив, кого-то не устраивает абсолютная прозрачность BIM-подхода. Ведь стоит удалить одну деталь, она сразу же исчезнет и из спецификации, и из сметы.
Ведется протокол всех действий каждого пользователя. Те, кто завышает строительные объемы, вряд ли будут заинтересованы в BIM-подходе. Но большинство адекватно его оценивает. Ведь готовая BIM-модель здания позволяет сократить время проектирования и строительства, определить оценочную стоимость объекта на ранних стадиях проектирования и рассчитать сроки окупаемости; иметь полную информацию о расходах и прогнозировать финансовые потоки. Также вся информация о проекте подается в удобном, наглядном виде, увеличивая скорость принятия решений на всех стадиях создания объекта.
— А каковы возможности BIM при необходимости изменить сам проект по какой-либо причине?
— Помимо ведения протоколов делается и резервное копирование, позволяющее вернуться к предыдущим проектным ситуациям. К примеру, на пересчет площади огромного здания при изменении планировки уйдут секунды, а не неделя, как раньше.
— Каково взаимодействие строителей с BIM-моделью непосредственно во время возведения здания?
— Строители на данный момент используют только электронные чертежи и выгружают из BIM-модели спецификации и ведомости объемов работ. Кроме того, BIM-модель на стройке может быть использована в работе стройтехники, например, загрузив информационную модель в бортовой компьютер бульдозера можно выравнивать грунт в разы быстрее и точнее.
— Через какие стадии проходит BIM-модель в процессе ее применения?
— Информационная модель используется на всех стадиях — от проектирования до эксплуатации и реконструкции объекта: техническое задание, разработка концепции, проект (после этой стадии производится экспертная оценка), затем наступает черед рабочей документации.
В ходе строительства модель тоже меняется и корректируется, пополняется новыми сведениями — вплоть до того, откуда велась поставка материалов, и кто за нее отвечал.
В этом виде модель передается эксплуатационным службам. Они получают информацию о состоянии сооружения, его плановом техническом обслуживании. Ее можно использовать в ремонте — к примеру, не выходя на обмеры объекта, заказать точное количество плитки на любой участок или здание в целом. Или же — конвертировать BIM-модель в программу для автоматизации диспетчерских центров (лифтовых, противопожарных, инженерных и др.).
— Применяет ли компания КРОК BIM-технологии для себя?
— Применяем BIM по всем названным аспектам: КРОК предлагает функции генерального проектировщика, сдает здания «под ключ», вводит их в эксплуатацию, производит наладку диспетчерских центров.
Третье офисное здание компании КРОК создается по такому же алгоритму. Сейчас работаем над созданием BIM-модели ЦОД (Центр обработки данных) зарубежного заказчика. Это уникальное, сейсмоустойчивое и полностью автономное здание со сложными техническими и координационными задачами, которые без BIM решались бы гораздо дольше.
Среди реализованных BIM-проектов КРОК - входная группа стадиона в Екатеринбурге, различные Особые экономические зоны (ОЭЗ) и многие другие объекты.
